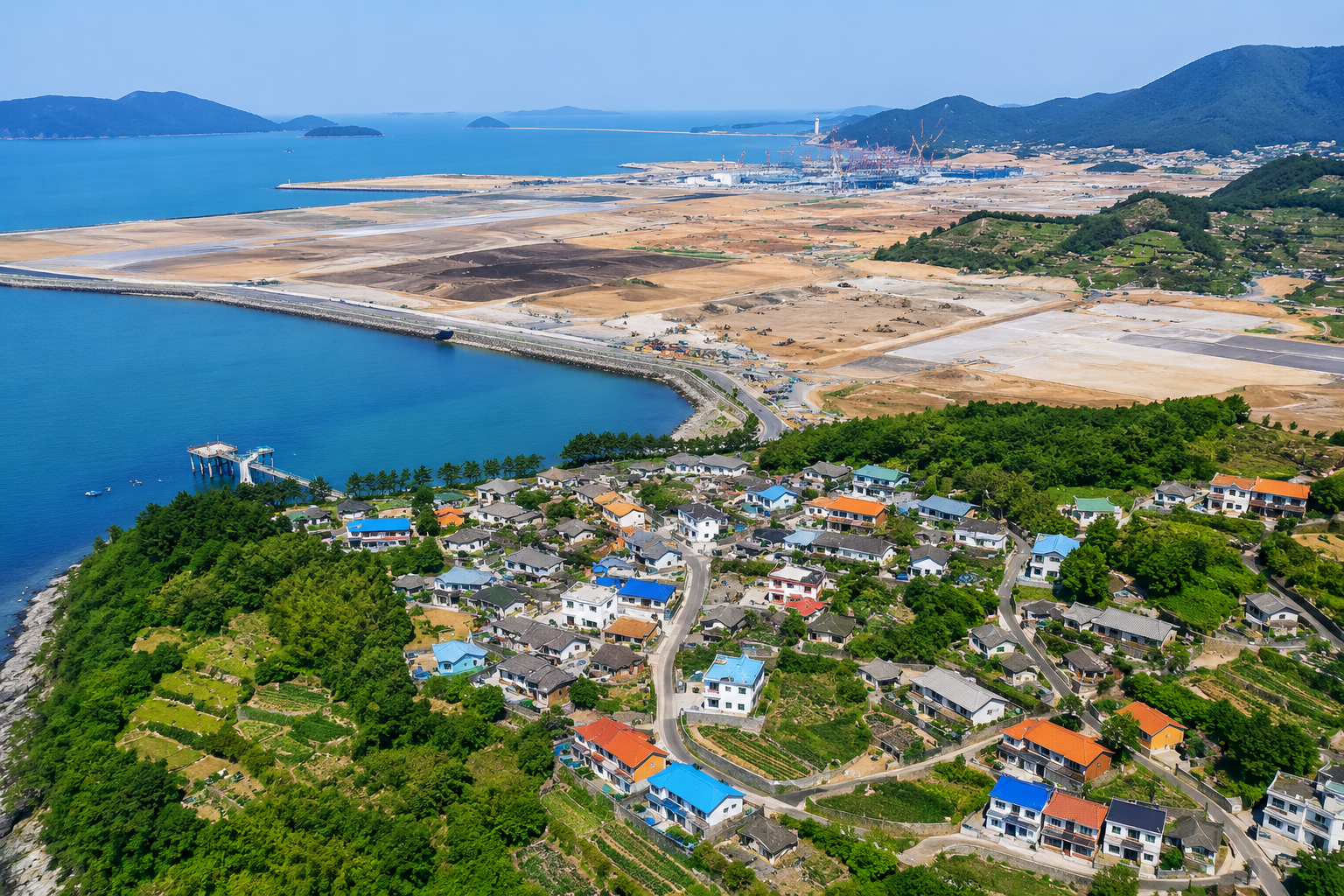

가덕신공항 이주 절차, 앞으로의 일정은?
이번 임시 이주는 공항 건설 과정에서 발생하는 한시적 이주입니다. 이후 주민들은 최종 정착지를 선택하게 됩니다.
① 에코델타시티 이주
공단은 한국수자원공사와 협의를 마치고 에코델타시티 일부 단독주택 용지를 이주민에게 공급하는 방안을 추진하고 있습니다.
현재 계획대로라면 2027년 말~2028년 초부터 입주가 가능할 것으로 예상됩니다.
에코델타시티를 선택할 경우
- 생활 인프라가 이미 조성되고 있는 신도시 입주 가능
- 학교·의료시설·교통 접근성이 우수
- 부산 도심 접근성이 상대적으로 뛰어남
이라는 장점이 있습니다.
② 가덕도 내 신규 택지 조성
가덕도를 떠나기 어려운 주민들을 위해 새로운 택지를 조성하는 방안도 함께 추진됩니다.
다만 이 경우에는
- 후보지 선정
- 주민 의견 수렴
- 각종 인허가
- 보상 절차
- 단지 조성 공사
등을 거쳐야 하기 때문에 실제 입주는 2032~2033년 정도로 예상되고 있습니다.
즉,
현재 임시 거처 → 향후 최종 정착지
순으로 단계적으로 진행되는 구조입니다.
현재 남아 있는 과제
이번 적격자 확대는 주민들의 가장 큰 요구사항이 어느 정도 반영됐다는 평가를 받고 있습니다.
하지만 아직 해결해야 할 문제도 적지 않습니다.
주민 의견 차이
가덕도에 계속 거주하기를 원하는 주민들 사이에서도
- 어느 지역을 택지로 조성할 것인지
- 생활권을 어떻게 유지할 것인지
등을 놓고 의견이 나뉘고 있습니다.
후보지가 여러 권역으로 분산되면서 향후 주민 합의가 중요한 변수로 남아 있습니다.
생활 기반 유지
공항 건설은 단순한 주택 이전이 아닙니다.
어업
농업
지역 공동체
생활권
모두 함께 이동해야 하기 때문에,
주민들은 단순 보상보다 기존 생활을 최대한 이어갈 수 있는 정착 지원을 요구하고 있습니다.
가덕신공항 사업 향후 일정
현재 알려진 일정을 정리하면 다음과 같습니다.
| 임시 이주 시작 | 2026년 7월 |
| 신호동 부영아파트 입주 | 2026년 7월 말 |
| 에코델타시티 입주 | 2027년 말~2028년 초 |
| 가덕도 신규택지 입주 | 2032~2033년 예상 |
이번 조치가 갖는 의미
이번 조치는 단순한 이사가 아닙니다.
가덕신공항 건설 과정에서 가장 민감했던 주민 이주 문제가 실제 실행 단계에 들어갔다는 의미가 있습니다.
특히
- 적격자 비율이 34%에서 73%까지 확대된 점
- 임시 거주지 확보가 완료된 점
- 장기 재정착 계획이 구체화된 점
등은 사업 추진 속도를 높이는 중요한 계기가 될 것으로 보입니다.
다만 앞으로도 주민 의견 조율과 재정착 지원이 원활하게 이루어져야 사업이 안정적으로 진행될 수 있을 것으로 예상됩니다.
마무리
가덕신공항은 부산과 동남권의 미래 성장 전략으로 평가받는 대형 국책사업입니다.
하지만 공항 건설만큼 중요한 것이 삶의 터전을 떠나는 주민들의 안정적인 정착입니다.
이번 임시 이주가 원활하게 진행되고, 향후 에코델타시티와 가덕도 신규 택지 공급까지 차질 없이 이어질지 지속적인 관심이 필요합니다.
특히 정부와 공단이 주민들과 충분한 협의를 이어가며 생활 기반 회복과 공동체 유지를 함께 지원하는 것이 사업 성공의 핵심 과제가 될 것으로 보입니다.
